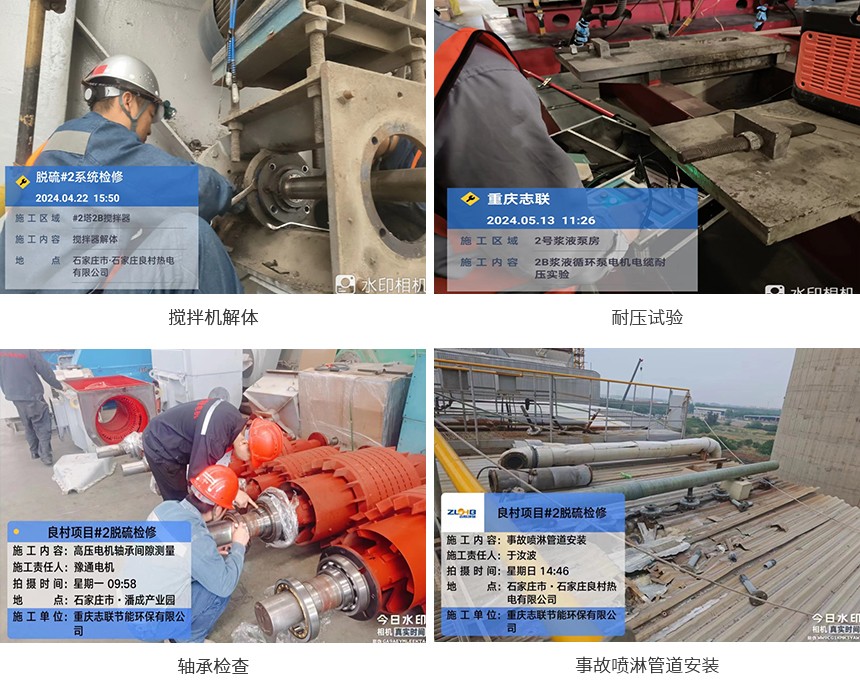

认真对待 周密部署——公司良村项目部#2等检圆满结束时间:2024-06-20 2024年04月16日,良村项目2024年年度#2等级检修工作已全面展开。本次检修共历时54天完成。我公司自接到通知后,便积极组织专业检修人员与良村维护班组共同组建了检修团队。为了确保能在较短的时间内完成检修计划,并且安全、优质、高效地完成任务,公司领导要求现场同事要高度重视,认真对待,周密部署检修期间的每一项工作。 #2机组利用本次等检停机期间重点对以下设备进行检修:4台浆液循环泵泵头轴承、机封全部更换;循环泵叶轮、前后护板全部重新做防磨修复;2B氧化风机和2C氧化风机更换轴承,三台氧化风机解体检查,检侧风机叶轮间隙;#2吸收塔及原烟道防腐修复;修复更换了烟道事故喷淋管和除雾器喷嘴,喷淋层喷嘴堵塞清理;烟气托盘杂物清理;吸收塔四台搅拌器机封更换。在完成以上重要设备的检修后,主要设备已恢复其运行性能,确保#2脱硫装置安全稳定运行。 此次大修工作的开展,体现了我公司员工在大修期间应有的工作素养,这与平时公司组织的学习培训和领导的工作指导紧密相连。这种优良的工作作风及积极的工作态度将会持续到后期的每次任务中。 |
